造價部 尹陽
項目概況:音藝中心位于成都市武侯區群眾路項目總用地面積5138.61平方米,總建筑面積27517.93平方米,其中地上建筑面積17888.59平方米,地下建筑面積9629.34平方米,基坑開挖深度15m。
關鍵詞:深基坑、高壓旋噴樁、止水帷幕
因基坑周邊有老舊小區,為降低基坑施工對周邊老舊小區結構造成影響,項目召集專家組對此進行專題論證。

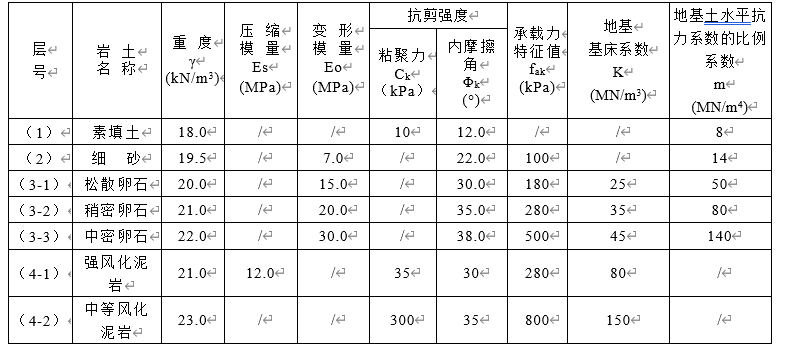

項目場地地勢平坦,地面高程為495.210~496.330m。根據地勘資料顯示,地下水靜止水位埋深為2.0~3.4m,根據區域水文地質資料,場地潛水地下水位年變化幅度為1.5m~2.0m。本場地砂、卵石層為主要含水層。工程地質情況如下表:
考慮到項目基坑開挖深度較大,為避免施工對周邊老舊小區的影響,項目基坑靠老舊小區側,采用止水帷幕+基坑內支撐的做法(取消原有降水井,取消錨索),原有其他側采用樁間支護+錨索的方式(在此不再詳細說明)。
止水帷幕施工流程:在已完成的冠梁上用水鉆引孔?鉆機鉆孔?高壓旋噴樁(跳孔)施工?直至完成所有高壓旋噴樁?按圖復核高壓旋噴樁施工情況,避免漏樁。待止水帷幕達到凝固時間、經檢查驗收合格后,在進入下一工序。
最終經過討論,提出了兩種技術可行的詳細方案,方案一:止水帷幕+單排內支撐+2排錨索;方案二:止水帷幕+雙排內支撐。
從工期角度,方案一只有一層鋼筋混凝土支撐,相對方案二的兩層鋼筋混凝土內支撐所需的時間明顯更短(鋼筋混凝土內支撐強度達到百分之百后方可進行下一步工序)。
從造價角度分析
方案一:止水帷幕+單排內支撐+2排錨索;
1、結合地勘資料,按合同關于變更的計價原則,高壓旋噴樁綜合單價為266元/米,高壓旋噴樁共計3159米,此項增加工程造價約840294元。
2、根據變更圖紙計算工程量,按合同關于變更的計價原則,單排內支撐預計增加造價約400605元。
3、原設計為3排錨索,變更后保留兩排,取消最上面一排 5束φ15.2鋼絞線錨索約562米,減少鋼腰梁7.2t,按合同關于變更的計價原則,此項減少工程造價約215053元。
4、根據變更圖紙計算工程量,按合同關于變更的計價原則,后期拆除內支撐及因為支撐占位而對結構主體進行的處理措施,增加1363204元。
綜上四項,方案一最終總造價增加約2389050元。
方案二:止水帷幕+雙排內支撐
1、結合地勘資料,按合同關于變更的計價原則,高壓旋噴樁綜合單價為266元/米,高壓旋噴樁共計3159米,此項增加工程造價約840294元。
2、根據變更圖紙計算工程量,按合同關于變更的計價原則,單排內支撐預計增加造價約684045元。
3、原設計為3排錨索,變更后取消所有錨索,約1574米,減少鋼腰梁7.2t,按合同關于變更的計價原則,此項減少工程造價約497985元。
4、根據變更圖紙計算工程量,按合同關于變更的計價原則,后期拆除內支撐及因為支撐占位而對結構主體進行的處理措施,增加1676443元。
綜上四項,方案二最終總造價增加約2702797元。
從造價角度對比,方案一相對方案二節約造價313747元,方案一更優。最終綜合各種因素,采用方案一:止水帷幕+單排內支撐+2排錨索。
止水帷幕能夠有效的阻斷基坑外側地下水,取消止水帷幕側降水工作后,夠避免因降排水作業帶走原有地下砂層,有效降低因砂流失導致地基的不均勻沉降,而影響上部房屋結構安全,保證周邊房屋的結構安全,同時內支撐也能保證基坑內的安全。通過此種方案,有效的解決了周邊房屋結構安全隱患和基坑自身安全的問題。
